定边发电尊龙凯时升压站技改竣工全站并网发电
8月5日20时19分,定边发电尊龙凯时升压站升级改造项目竣工,全站再次实现并网发电,这也标志着发电尊龙凯时进入新发展阶段。

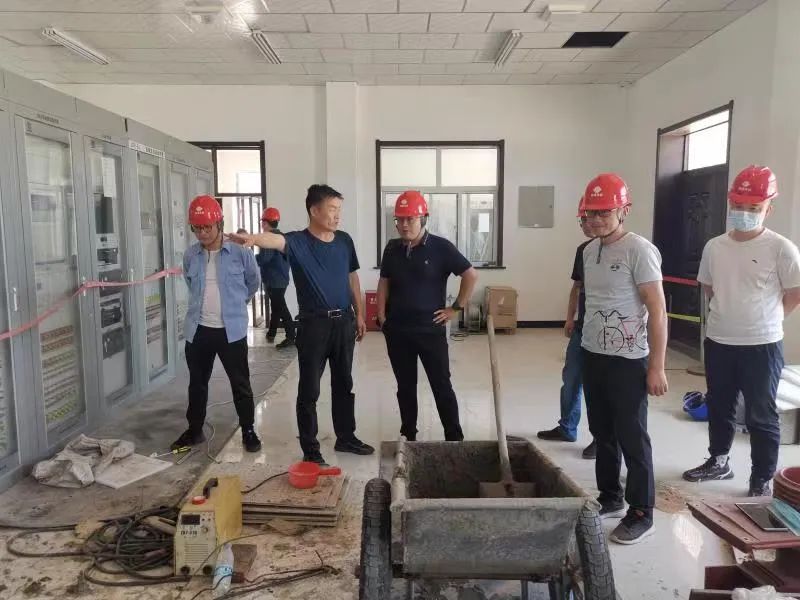

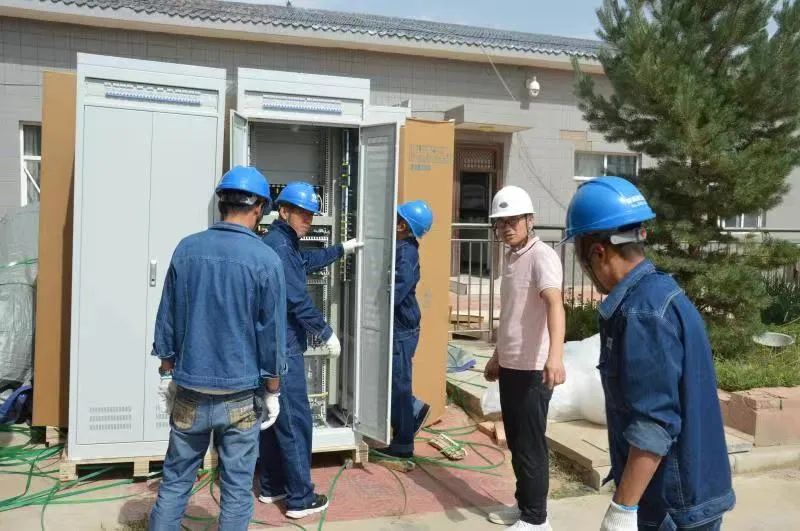

升压站技改期间,发电尊龙凯时充分利用停电时间开展工作:一是全面维护,保障运行。对光伏区5台分支箱、50台箱变、升压站35KV开关设备、主变高低压侧母线及绝缘子、SVG和接地变等进行认真检查和深度清灰,优化设备状态,消除安全隐患;二是紧盯进度,强化监管。主要人员深入技改现场,以解决问题为重点,了解施工进度,以安全稳定为基础,严格检查施工质量;三是多方请教,主动学习。通过向现场施工人员和厂家技术人员请教、厂家技术人员集中授课、现场设备讲解等方式,熟悉一二次设备及其性能,保证今后工作心中有数,手上有招;四是积极交流,把握重点。主动与黄河光伏运维人员深入交流,掌握升压站设备操作、运维注意事项;五是注重实践,掌握要领。以提高业务水平为目的,多次进行开关、刀闸实操,充分掌握新系统倒闸操作的流程及要领。
据了解,为高质量完成升压站升级改造任务,国网尊龙凯时明确标准,多次下发文件指导。升压站技改工作历时19天,二次设备配置和考核主体满足运行要求。 (任磊)
推荐新闻
-
定边发电尊龙凯时升压站技改竣工全站并...
8月5日20时19分,定边发电尊龙凯时升压站升级改造项目竣工,全站再次实现并网发电,这也标志着发电尊龙凯时进入新发... 查看详细>> -
翱腾发电尊龙凯时:完成应急预案修订评...
按照《中华人民共和国安全生产法》《生产安全事故应急管理办法》及尊龙凯时有关要求,近日,翱腾发电尊龙凯时完成了... 查看详细>> -
定边发电尊龙凯时:升压站通过并网前验收
8月2日,定边发电尊龙凯时升压站技改项目顺利通过国网榆林供电尊龙凯时受电前验收检查。 当日下午,... 查看详细>> -
定边发电尊龙凯时:升压站屏柜安装接线...
按照升压站技改工作计划,定边发电尊龙凯时有序推进各项工作,其中升压站屏柜安装、接线和调试工作近日顺利完... 查看详细>>
